Хроники реконструкции путепровода на улице Ленина. 17 марта 2021 года
17.03.2021

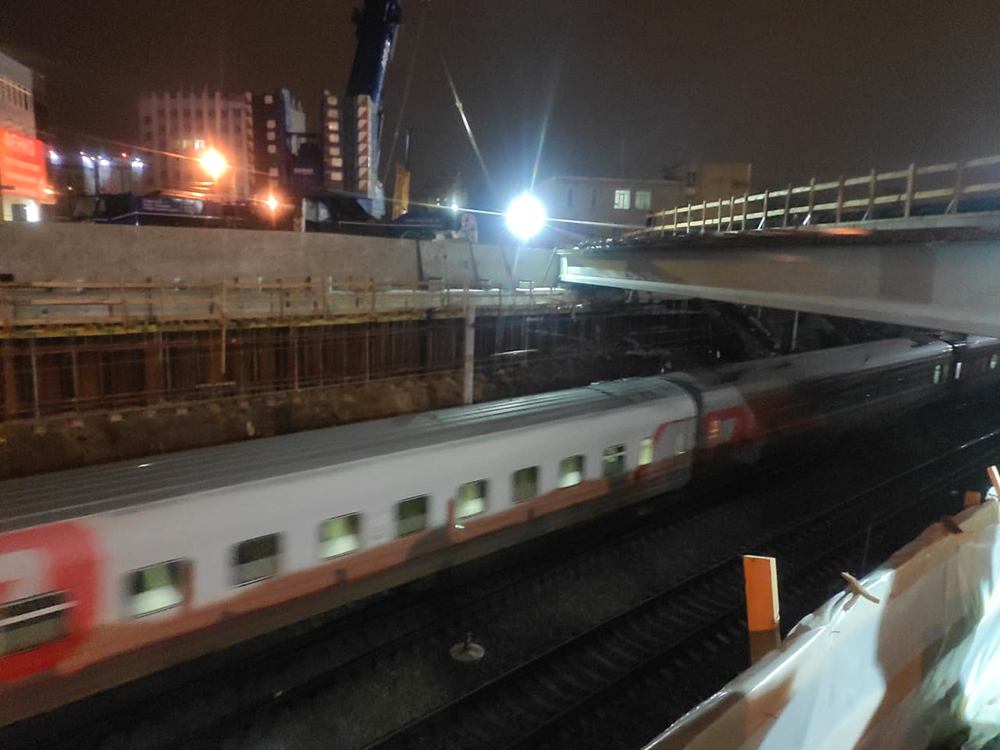

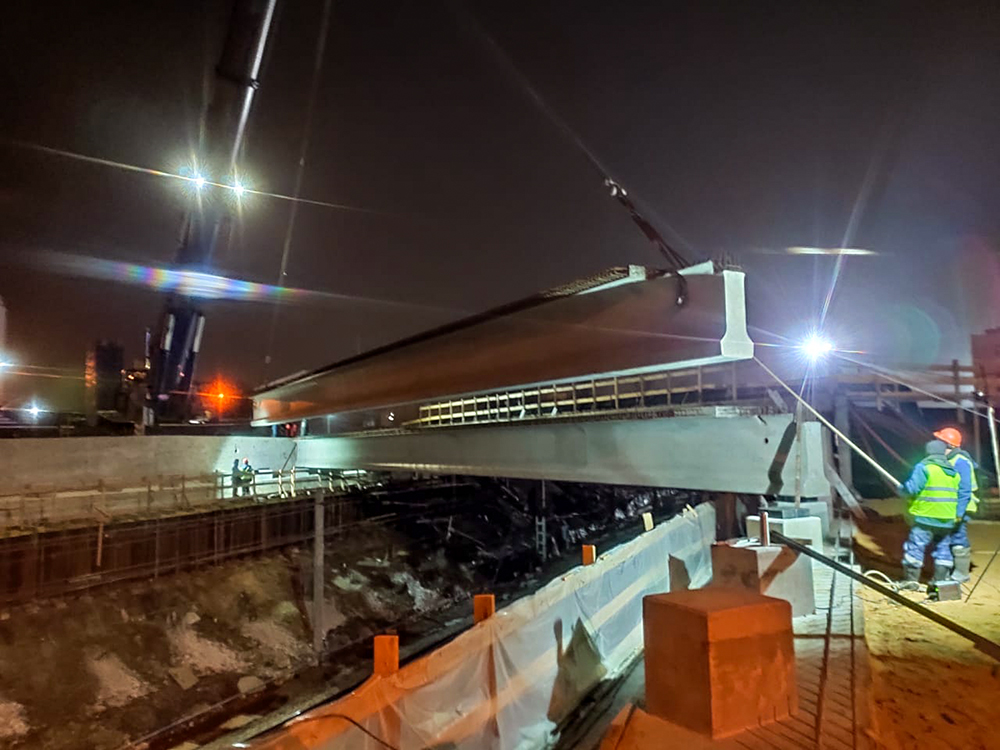

Сегодня ночью продолжился монтаж балок на путепроводе на ул. Ленина.Технологическое окно выдано железнодорожниками с 1:05 до 4:20, т.е. его длительность составила 3 часа 15 минут.

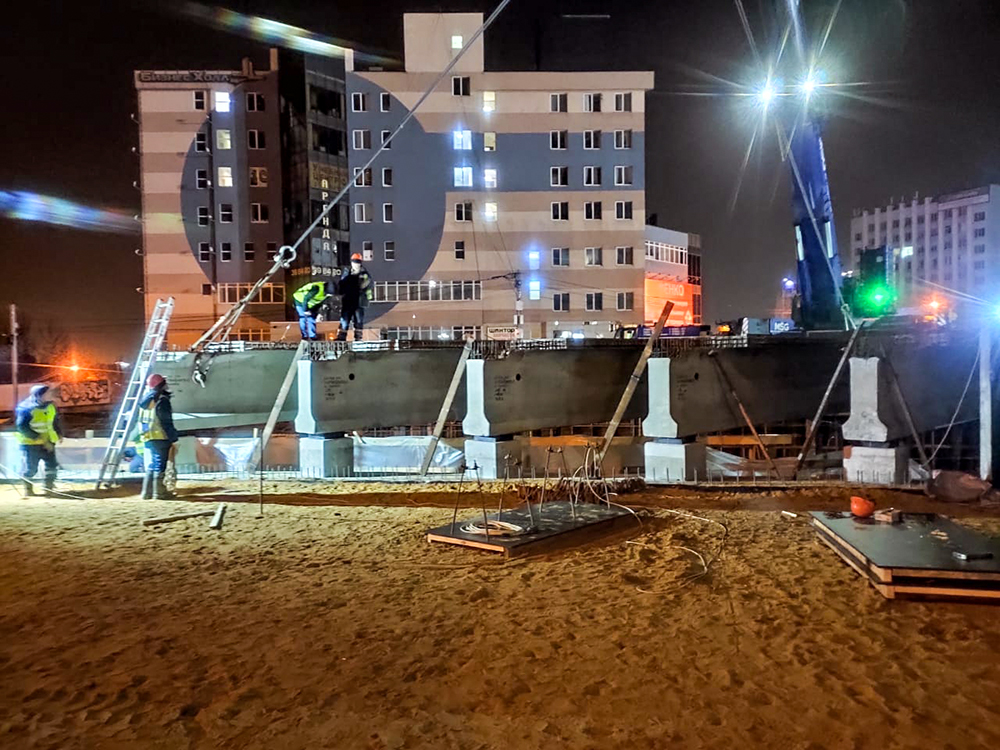

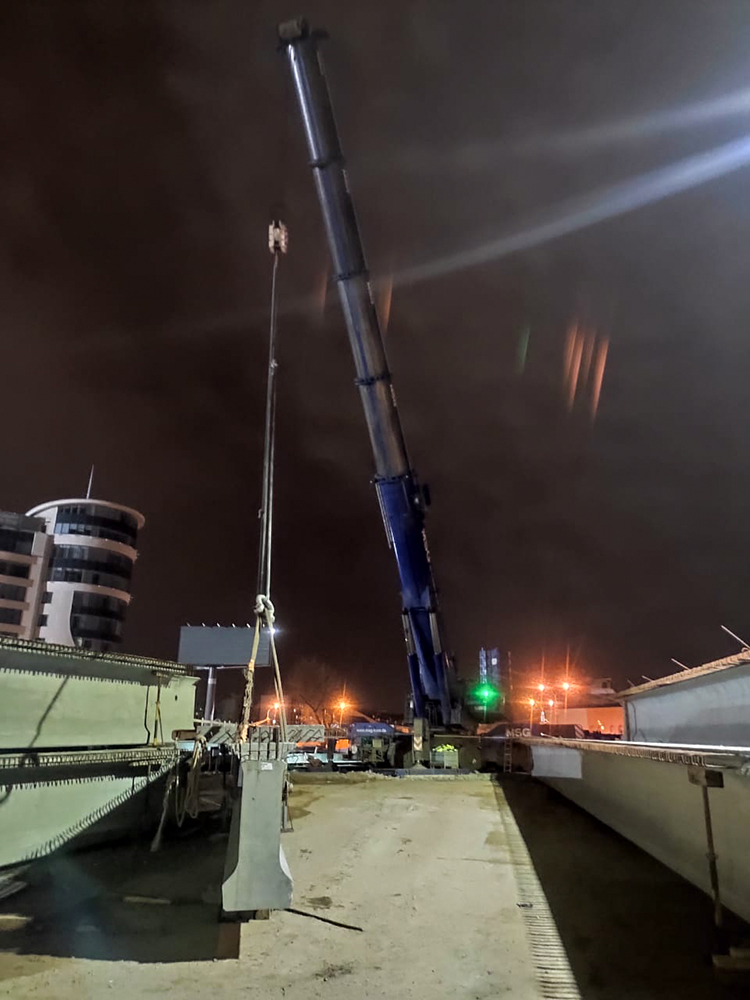

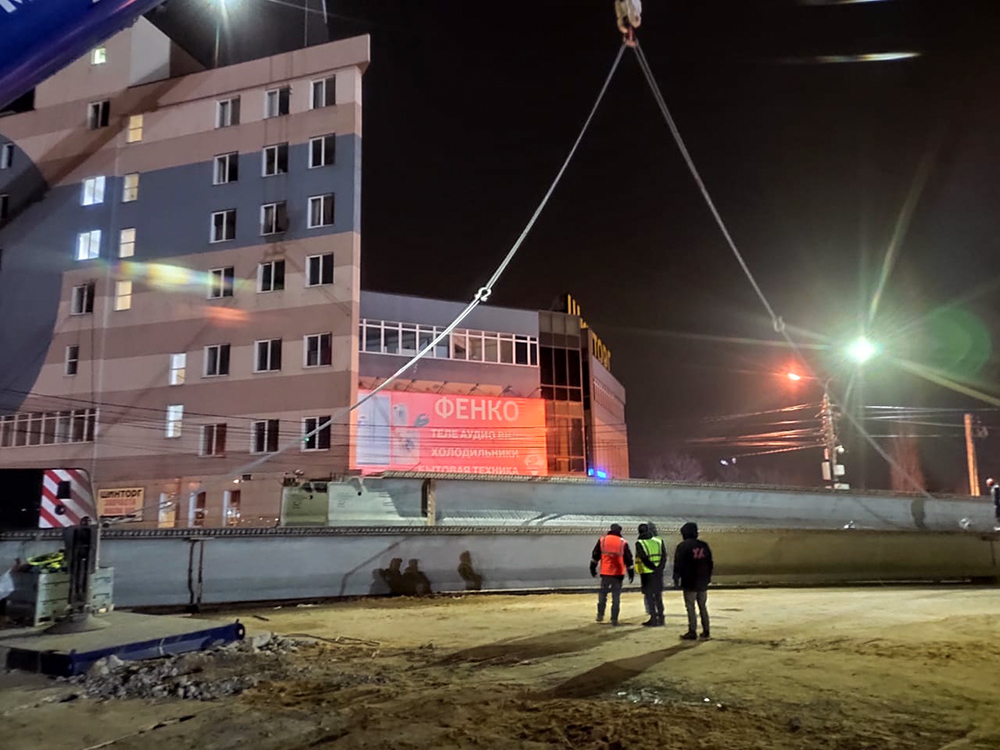

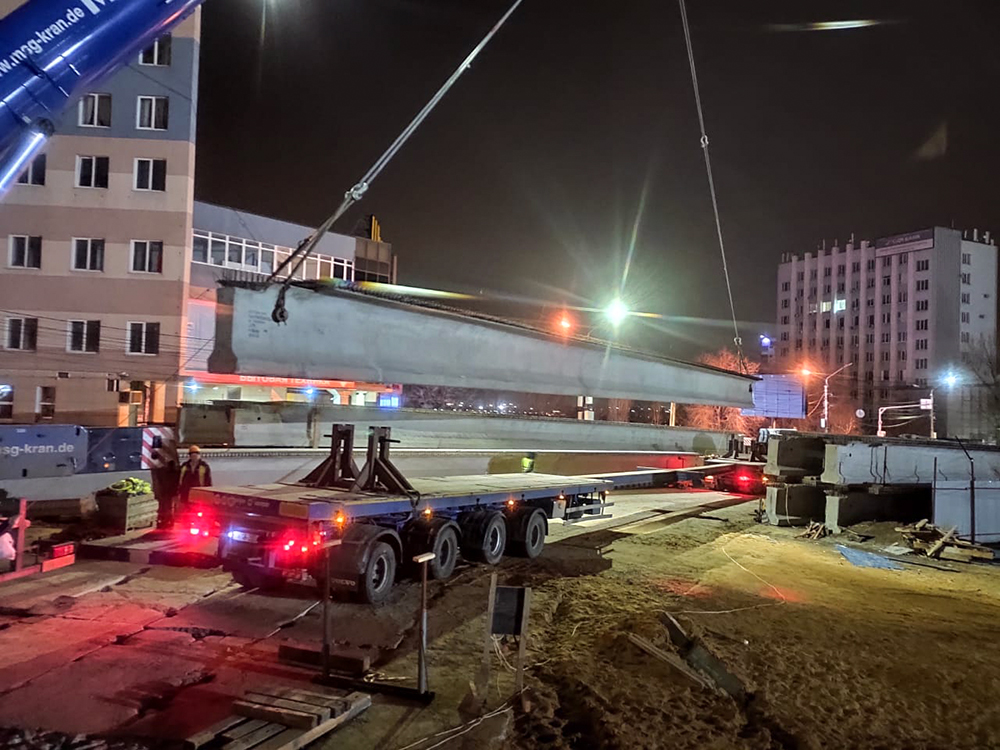

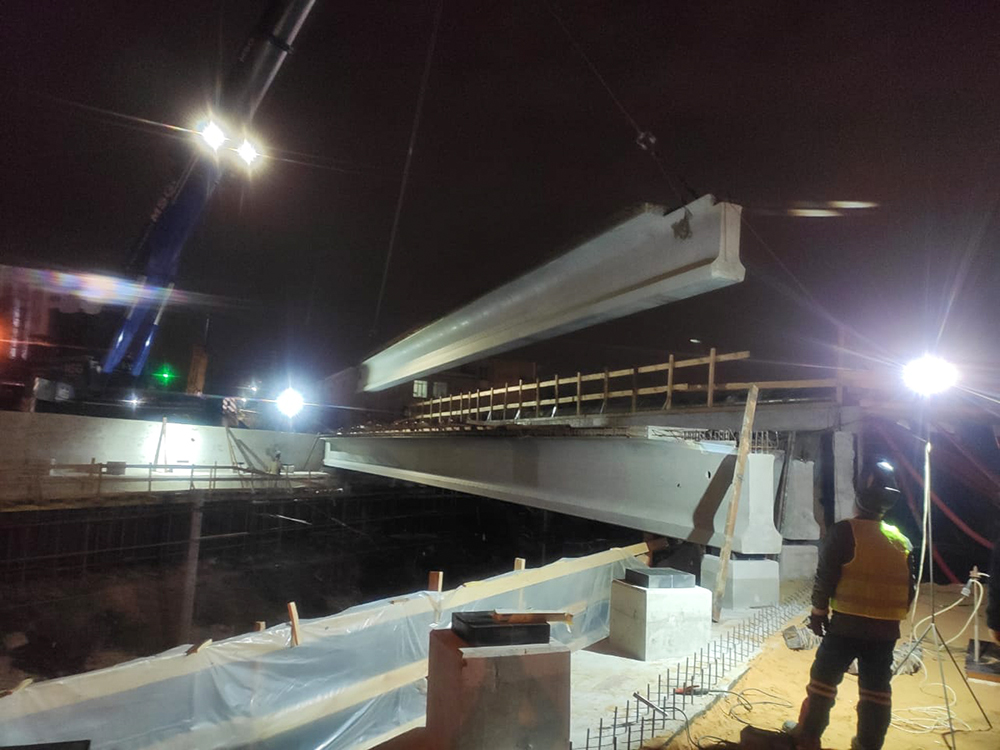

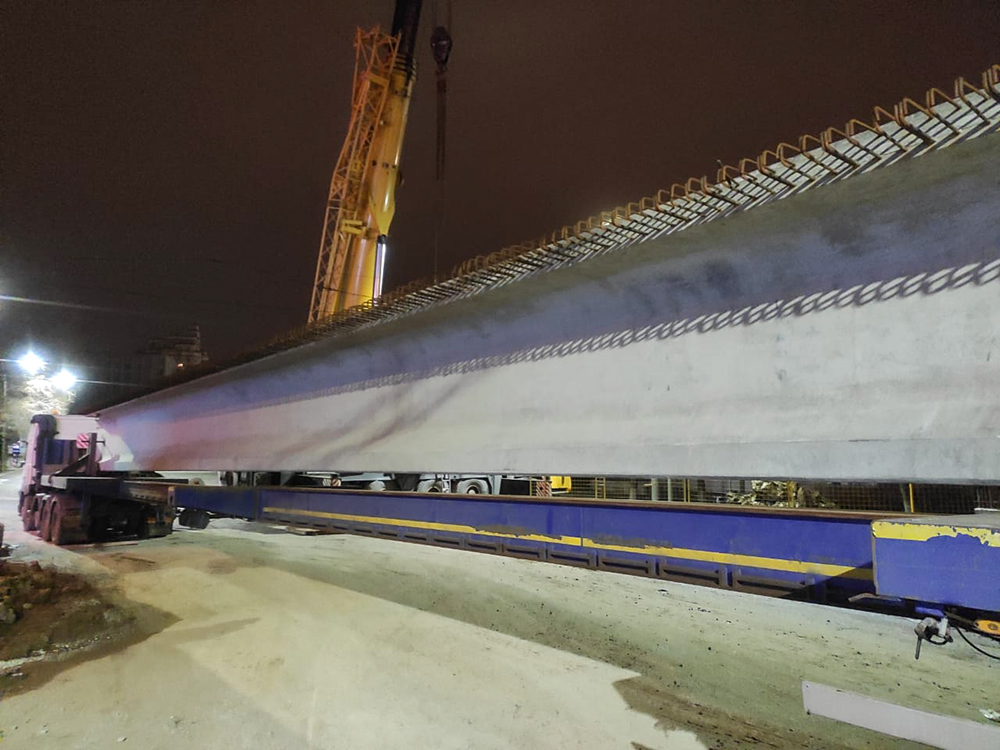

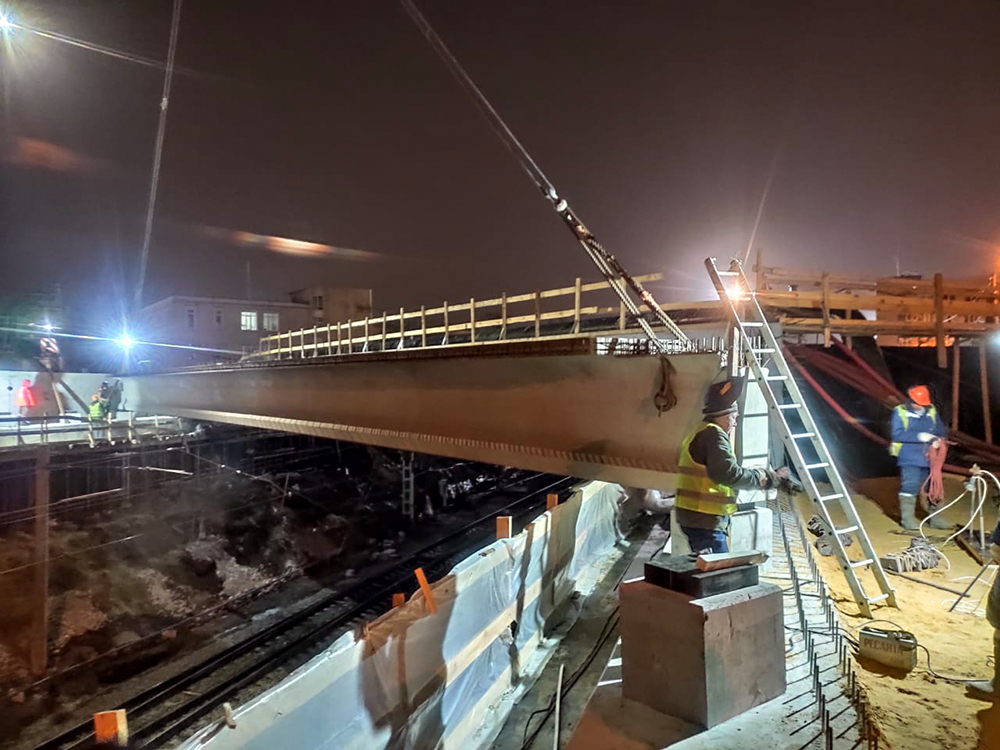

В планах на эту ночь был монтаж трех балок пролетного строения. Все подготовительные работы как обычно были проведены заранее: балка застроплена, балковоз готов сразу же подать следующую. Работы начались сразу же после того как в 1:02 прошел поезд. Около 3:00 монтаж, как и планировалось, трех балок (в общей сложности с учетом прошлой ночи уже пяти балок) был завершен, поскольку для дальнейших работ крану требуется передислокация. В течение дня кран будет передислоцирован, завтра ночью монтажные работы на путепроводе продолжатся.
